Техническое обновление на Витебской ТЭЦ: модернизация компрессорного хозяйства выходит на финишную прямую

На Витебской ТЭЦ полным ходом идут работы по техническому перевооружению компрессорного хозяйства в главном корпусе II очереди. Проект, стартовавший в начале октября 2025 года, направлен на повышение надежности и эффективности ключевого технологического оборудования станции.

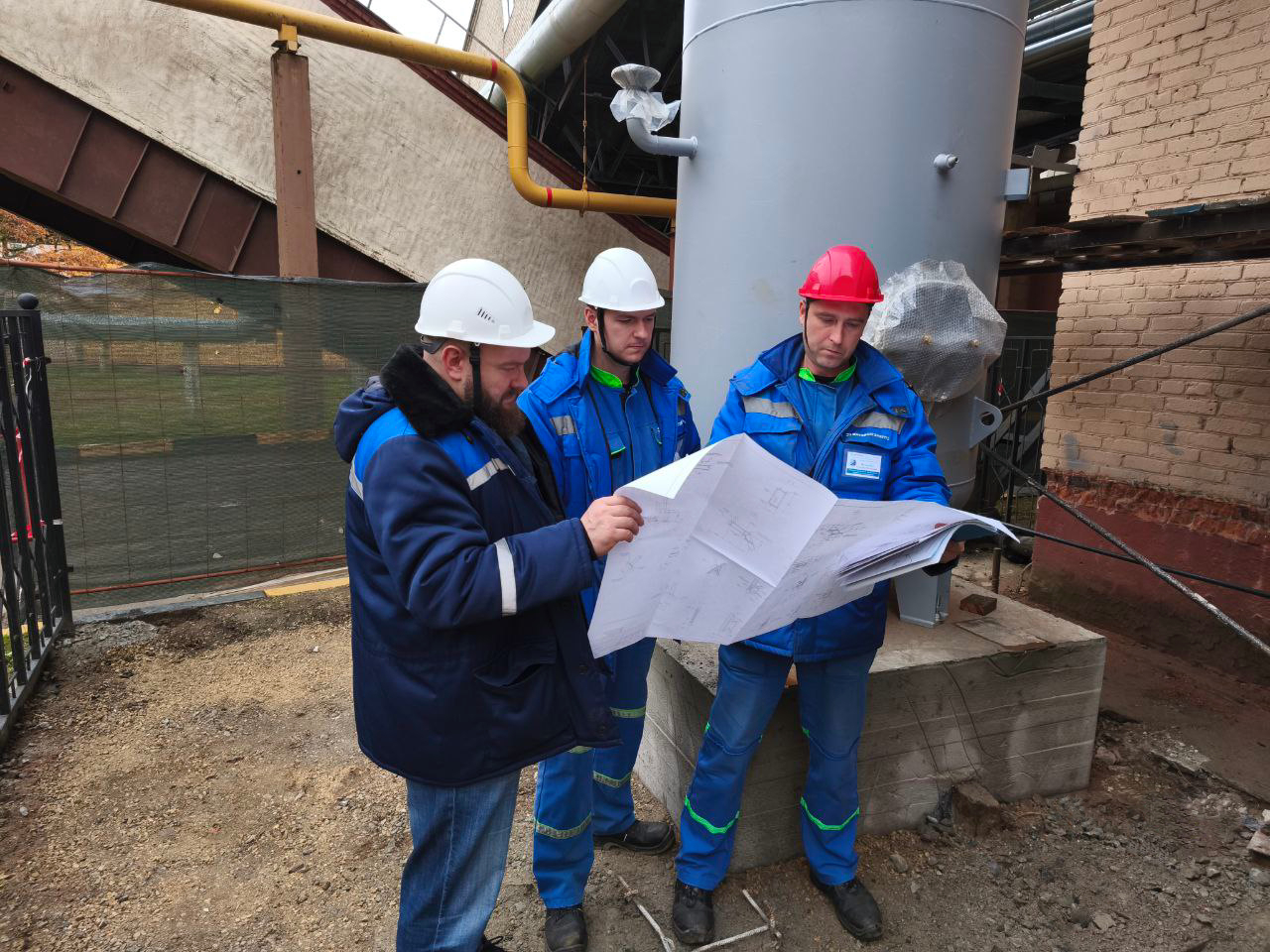

На текущем этапе специалисты завершили демонтаж устаревшего оборудования — компрессоров, ресиверов, трубопроводной обвязки и систем контроля, выработавших свой ресурс. Уже установлены два новых ресивера, ведутся подготовительные работы для монтажа современного компрессорного оборудования и отделочные работы в помещениях.

Генеральным подрядчиком выступает ЗАО «Белспецэнерго», имеющее богатый опыт реализации подобных проектов в энергетической отрасли.

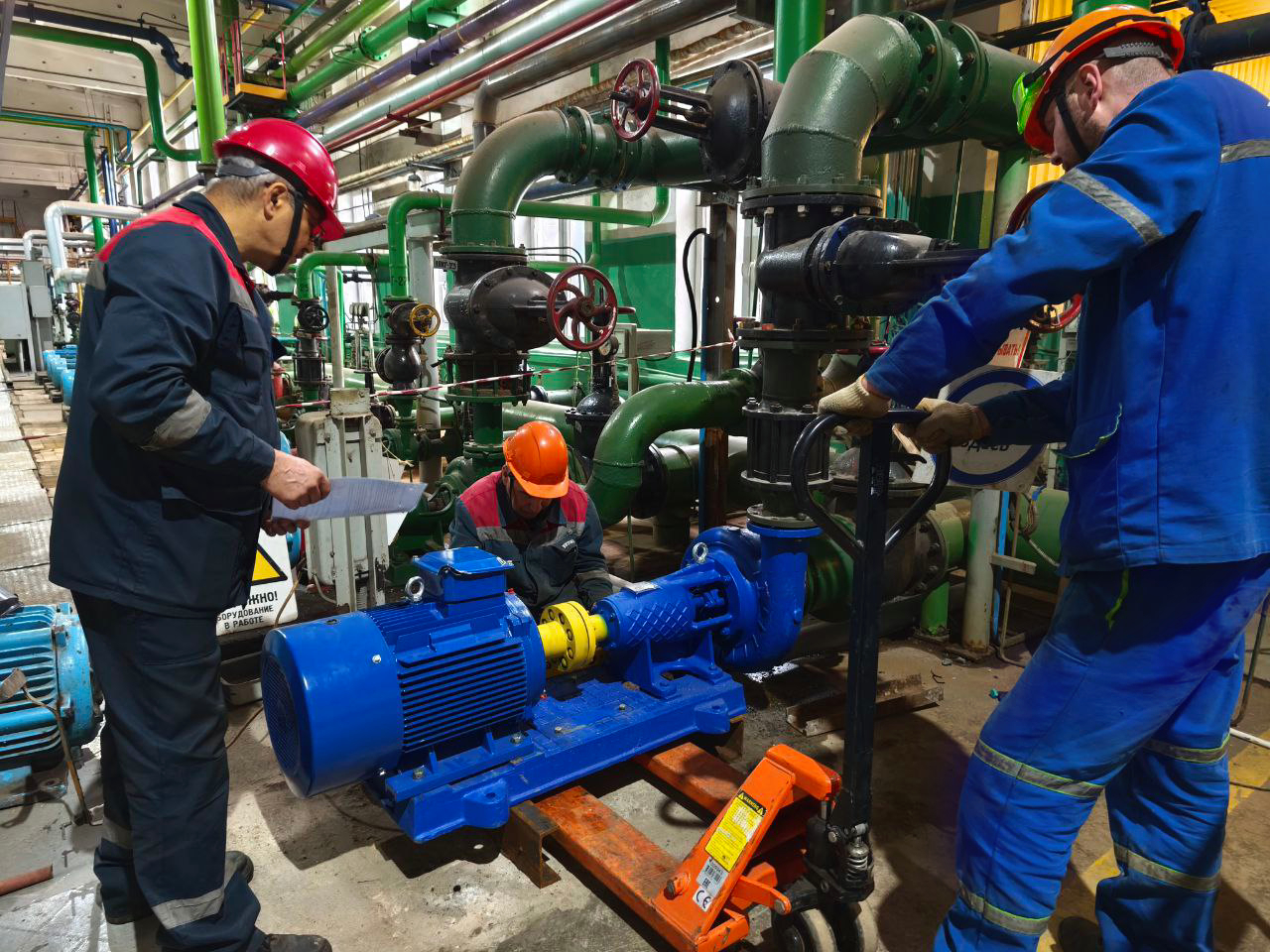

Параллельно с модернизацией компрессорного хозяйства на станции выполняются плановые ремонты насосного оборудования очистных сооружений и химического цеха. Эти работы крайне важны для бесперебойной работы системы химводоподготовки в отопительный период.

Ввод в эксплуатацию обновленного компрессорного хозяйства запланирован на конец декабря 2025 года после проведения комплексных испытаний и получения всех необходимых разрешений. Реализация этого проекта позволит значительно повысить надежность работы важного узла станции и обеспечить стабильное энергоснабжение потребителей в осенне-зимний период.
