Реконструкция тепловых сетей на улице Максима Горького: временные неудобства ради надежного теплоснабжения
Филиал «Витебские тепловые сети» продолжает реализацию плана реконструкции тепловых сетей на 2026 год, главная цель которого – обеспечить надежное и бесперебойное теплоснабжение жителей Витебска.
Одним из крупнейших и наиболее технически сложных объектов текущего года является реконструкция участка тепловой сети от административного здания № 90А/3 до жилого дома № 63 по улице Максима Горького. Работы на объекте начались в мае. Срок строительства составляет 7 месяцев. В рамках проекта будет заменено более одного километра изношенного трубопровода диаметром 720 мм (в однотрубном исчислении), включая участок, проходящий под проезжей частью и трамвайными путями.

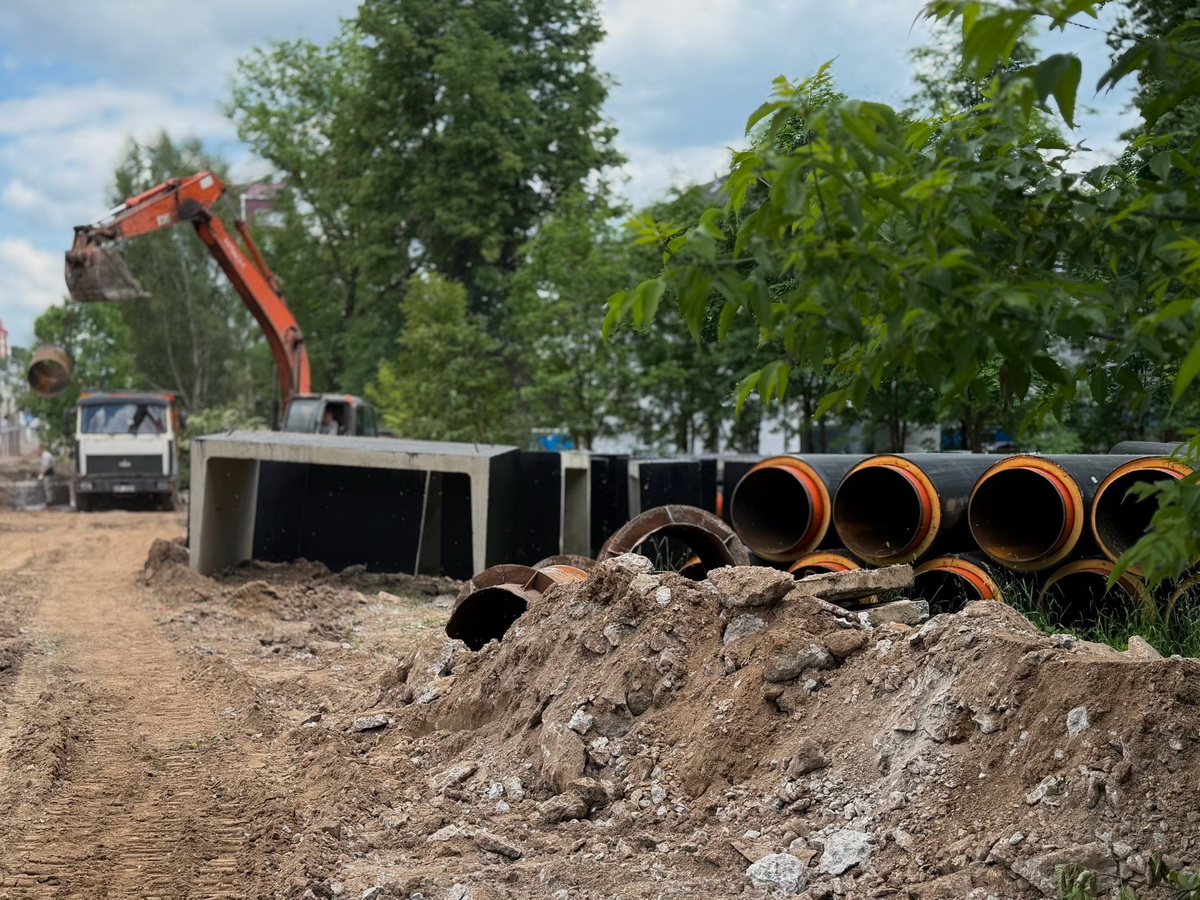

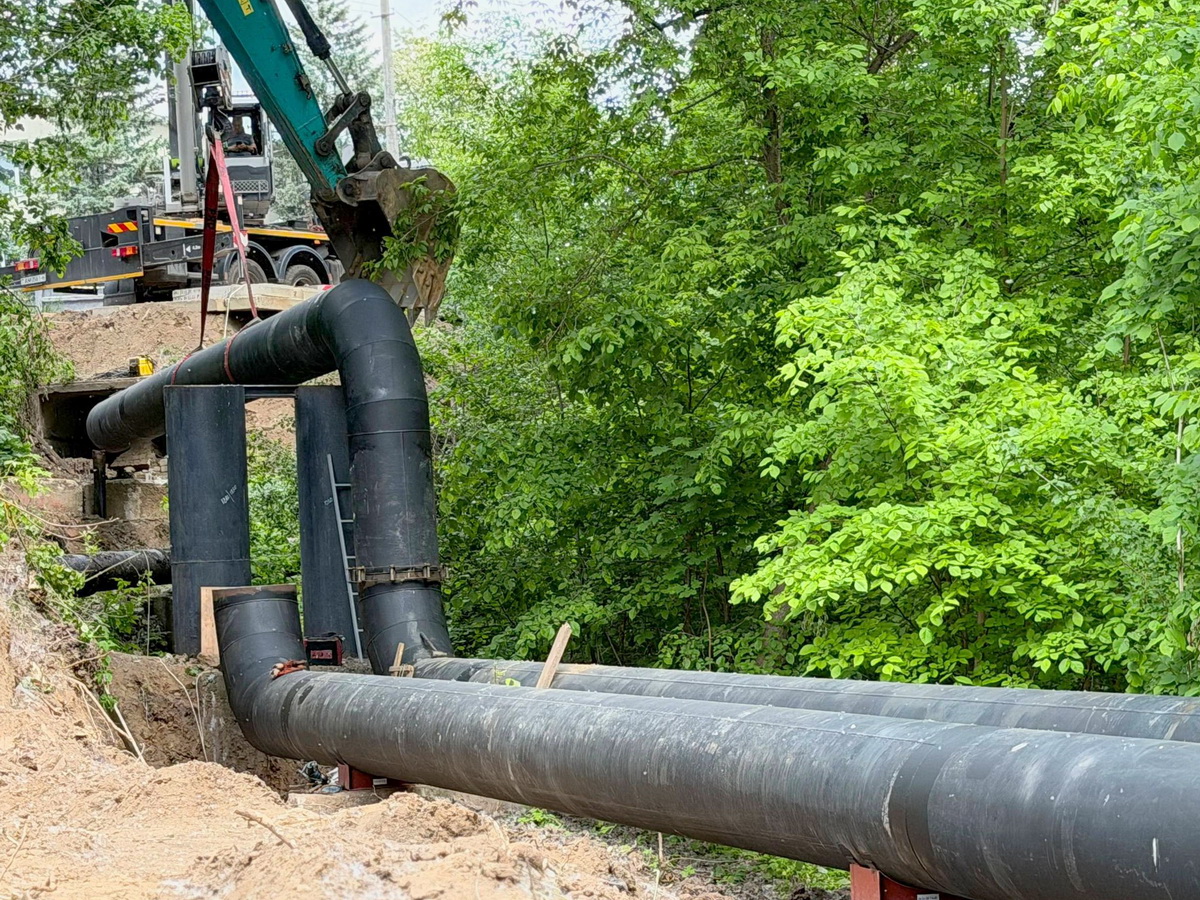

В настоящее время специалисты выполняют замену надземного участка теплосети в районе административного здания № 74. Уже проложен 131 метр трубопровода из запланированных 190 метров. После завершения этого этапа начнутся работы по прокладке подземной части тепломагистрали протяженностью 742 метра, большая часть которой пройдет под проезжей частью. Проект также предусматривает замену квартальных тепловых сетей общей протяженностью более 170 метров, что позволит обновить тепловую инфраструктуру во дворах близлежащих жилых домов.
При проведении работ особое внимание уделяется минимизации неудобств для жителей и гостей города:
- на период проведения Международного фестиваля искусств «Славянский базар в Витебске» в июле строительно-монтажные работы на объекте будут приостановлены;
- к наиболее сложному этапу – переходу через проезжую часть и трамвайные пути – энергетики приступят после завершения фестиваля. Служба пути Витебского трамвайно-троллейбусного управления в этот же период проведет ремонт трамвайных путей на данном участке. Благодаря координации работ ограничения движения транспорта будут организованы по единому графику, что позволит избежать повторных перекрытий улицы в дальнейшем.
Модернизация тепломагистрали на улице Максима Горького ведется в соответствии с графиком. Завершить работы планируется до конца ноября 2026 года. Несмотря на временные неудобства, реализация проекта позволит значительно повысить надежность теплоснабжения и создать дополнительный запас прочности городской тепловой инфраструктуры.
